Façade : Enduit / Ravalement — Surface, Sacs, Budget & Méthode Pro
Guide pro pour calculer une façade sans se tromper : surface murs + pignons, déduction des ouvertures, marge chantier, quantité d’enduit (sacs) ou peinture, budget matériaux et estimation d’échafaudage. Inclut diagnostic du support (fissures/humidité), choix de finition (monocouche, traditionnel, ravalement-peinture, ITE) et erreurs à éviter.
1. Ce qu’il faut préparer (avant de calculer)
Avant de chiffrer, sécurisez vos données. Sur une façade, les écarts viennent surtout : (1) des mesures incomplètes, (2) des ouvertures mal gérées, (3) du support (fissures, humidité, farinage) et (4) du contexte chantier (accès/météo).

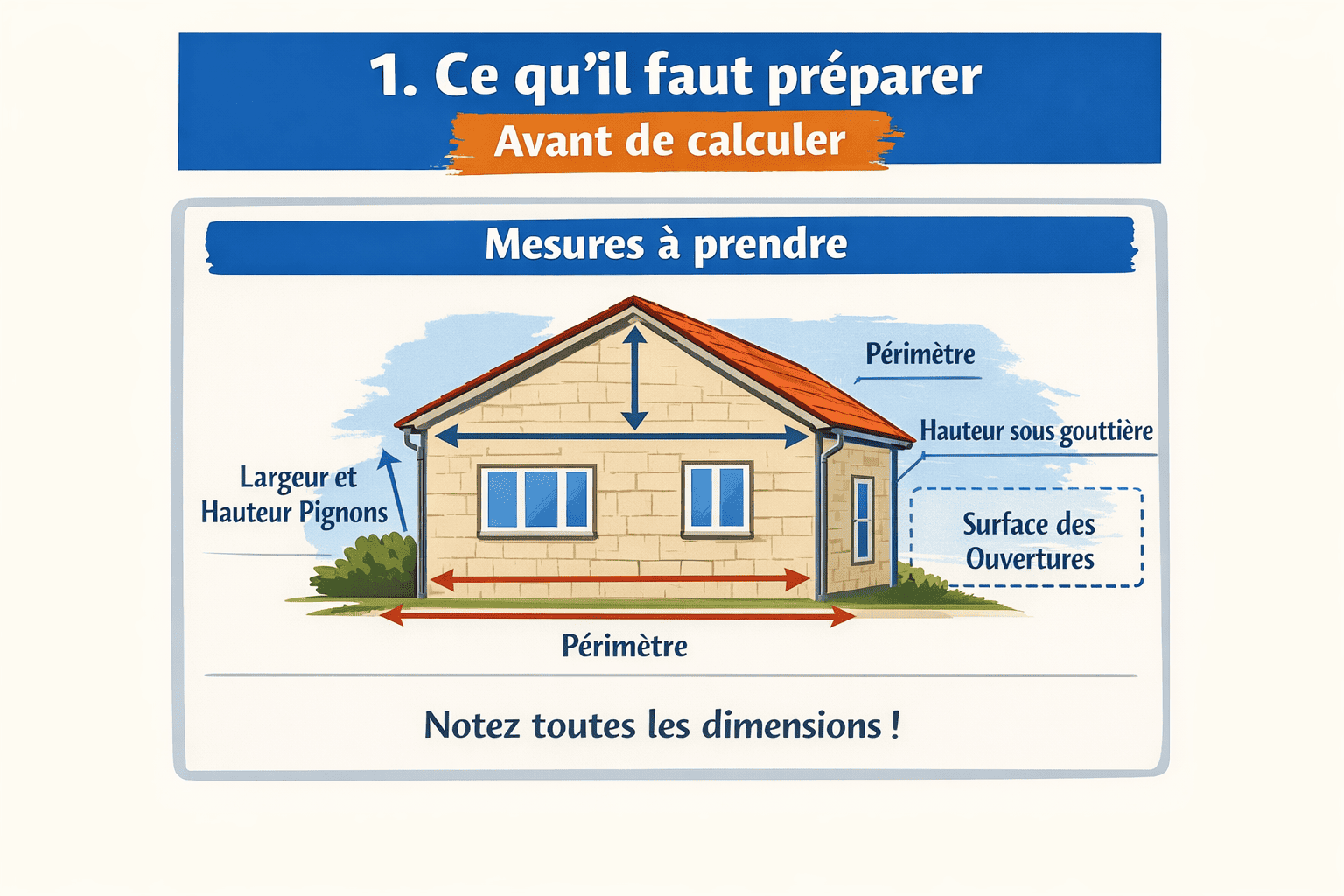

.png)
- Mesures : périmètre (somme des longueurs), hauteur sous gouttière, largeur(s) de façade, hauteur(s) de pignon, surface des ouvertures.
- Support : parpaing / brique / béton / ancien enduit / façade peinte (adhérence + primaire possible).
- État : fissures, farinage, humidité, mousses, peinture écaillée, zones sonnant creux.
- Contexte : exposition nord (séchage lent), zone pluie/gel/vent, accès (pente, haies, voisinage), obstacles (auvent, véranda).
Notez dès le départ : support + état + accès. Ce sont eux qui font varier la méthode, le budget et la durée bien plus que la surface seule.
2. Choisir la finition (monocouche, traditionnel, ravalement-peinture, ITE)
.png)
Une façade fissurée/humide ne se “cache” pas avec une finition : il faut diagnostiquer et traiter la cause (mouvement, infiltration, remontées, défaut d’accroche).
3. Diagnostic du support (état réel du mur)
.png)
- Fissures : localisez-les, mesurez-les, vérifiez si elles évoluent (actives vs passives).
- Humidité : traces, salpêtre, cloques de peinture, zones sombres (traiter la cause avant finition).
- Adhérence : zones sonnant creux, peinture farinante, enduit qui s’effrite (fixateur/ décapage possible).
- Propreté : mousse/algues/pollution → nettoyage + traitement si nécessaire.
- Angles/tableaux : zones sensibles → baguettes, profils, treillis localisé recommandé.
Enduire ou peindre sur un support farineux/peu adhérent = cloques, décollement et reprises. Le diagnostic + primaire adapté sont souvent indispensables en rénovation.
4. Contexte de chantier (accès, obstacles, météo)
.png)
- Accès : pente, sol meuble, zone étroite, voisinage (montage échafaudage plus complexe).
- Obstacles : véranda, auvent, haies, câbles, appuis, terrasses.
- Météo : pluie/gel = risques majeurs sur enduits ; vent/plein soleil = séchage trop rapide (fissures, traces, reprises visibles).
- Durée : plus l’échafaudage reste longtemps, plus le coût grimpe.
Choisissez une fenêtre météo stable (pas de pluie immédiate, pas de gel) et protégez la façade si besoin (bâches). Une météo mal anticipée peut ruiner la finition.
5. Calcul de surface (méthode fiable)
On calcule la surface brute (murs + pignons), on déduit les ouvertures, puis on applique une marge chantier.
Sans marge : manque de matière, reprises visibles, surcoûts… et parfois différence de teinte entre lots si vous rachetez plus tard.
6. Quantité d’enduit (sacs) — calcul simple et fiable
Utilisez une consommation réaliste (fiche produit), puis arrondissez au sac supérieur.
Commandez idéalement la totalité en une fois (même lot) et gardez une marge. C’est la meilleure façon d’éviter des variations de nuance.
7. Budget matériaux — postes indispensables
- Enduit : sacs × prix/sac (ou système ITE au m²).
- Primaires / fixateurs / accroches : souvent indispensables en rénovation.
- Armature (treillis) + sous-enduit : recommandé si fissures/support hétérogène, angles/tableaux.
- Profils & accessoires : baguettes d’angle, goutte d’eau, arrêts d’enduit, rails de départ (ITE).
- Protections chantier : films, rubans, bâches, protections menuiseries/sols.
- Nettoyage/traitement : anti-mousse, décapage si nécessaire.
Les consommables (protections, rubans, bâches) semblent “petits”, mais ils sont obligatoires. Oubliés, ils reviennent en surcoût non prévu.
8. Échafaudage — estimation crédible (ordre de grandeur)
Le coût dépend surtout de : hauteur, configuration (angles/pignons), accès et durée. Dans un calculateur, le plus fiable est de faire varier l’estimation selon hauteur + durée.
- 1 niveau (~3 m sous gouttière) : plus simple et moins cher.
- 2 niveaux / pignons hauts : plus cher (surface + sécurité + temps de montage).
- Durée : 1 semaine / 2 / 3 / + → impact direct.
- Accès difficile / terrain en pente : surcoût fréquent.
Propose une durée (1 / 2 / 3 semaines / +) + une option “accès difficile”. Les estimations deviennent plus réalistes et mieux acceptées.
9. Mise en œuvre (monocouche) — étapes pro
- Protection menuiseries / sols (masquage soigné).
- Pose des profils : angles, arrêts, goutte d’eau.
- 1ère passe : dressage (mise à niveau).
- 2ème passe : serrage / finition (gratté, taloché, écrasé…).
- Cure et protection : pluie / soleil / vent / gel (bâchage si nécessaire).
Les reprises se voient surtout en façade : travaillez “par panneaux” et évitez les arrêts en plein milieu d’un mur si possible.
10. Erreurs à éviter (ce qui fait exploser le budget)
- Oublier pignons ou mal mesurer (surface fausse).
- Déductions d’ouvertures incohérentes (sur/sous-quantité).
- Sous-estimer la préparation support (fissures, farinage, humidité).
- Échafaudage non anticipé (accès, pente, obstacles, durée).
- Mauvaise météo après application (pluie/gel) ou séchage trop rapide (vent/plein soleil).
- Pas de marge chantier → manque de sacs, reprises, teintes différentes.
11. Exemple complet (chiffré)
Données : Périmètre 40 m, Hauteur sous gouttière 2,6 m, 2 pignons (largeur 8 m, hauteur 2 m), Ouvertures 18 m², Monocouche 15 kg/m², Sac 25 kg, Marge +10%.
12. Mini-checklist (prête à copier / imprimer)
- Périmètre mesuré
- Hauteur sous gouttière
- Pignons : largeur + hauteur + nombre
- Ouvertures totalisées (m²)
- Choix finition (monocouche / traditionnel / peinture / ITE)
- Consommation retenue (kg/m²) + poids sac
- Marge ajoutée (+5 / +10 / +15%)
- Support diagnostiqué (fissures / humidité / farinage)
- Primaire / treillis / réparations prévus si nécessaire
- Échafaudage : hauteur + accès + durée
- Météo vérifiée (pluie/gel/vent/soleil)
